Eigene Server ins Rechenzentrum verlagern: Anbindung und Umzug richtig planen

Bei einer Serververlagerung müssen Anwendung, Netzwerk und Betrieb zusammen umziehen. Ein Rackplatz allein stellt die Erreichbarkeit von Büro, externen Nutzern und Administratoren nicht sicher. Planen Sie Datenwege, Adressen, Strom und Zutritt, bevor ein Transporttermin feststeht.

Das Wichtigste: Inventarisieren Sie Abhängigkeiten, unterscheiden Sie Internetzugang von privaten Standortverbindungen und Fernwartung, sichern Sie Daten und testen Sie Wiederanlauf und Rückfall. Vereinbaren Sie, wer zwischen Unternehmen, Rechenzentrum und Netzbetreiber wofür verantwortlich ist.

Welche Verbindungen braucht der neue Standort?

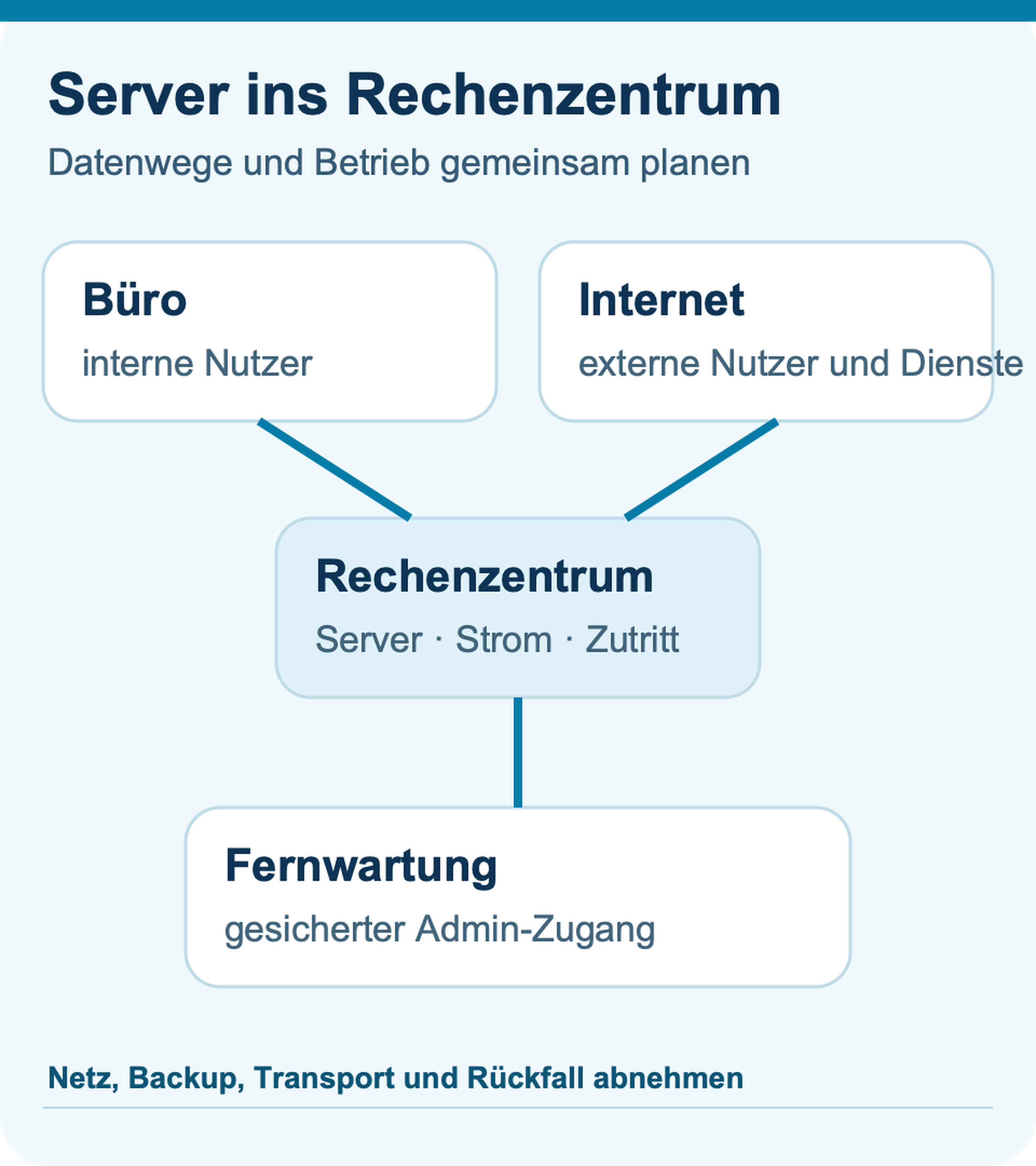

Zeichnen Sie auf, welche Benutzer und Anwendungen mit welchen Servern sprechen: Büro zu Rechenzentrum, externe Nutzer zu Diensten, Server zu Cloud und Administratoren zur Fernwartung. Internetzugang bietet öffentliche Erreichbarkeit und ausgehenden Verkehr nach Vertrag. Eine private Standortverbindung kann gesondert für definierte Standorte benötigt werden. Fernwartung braucht eigene Zugriffs- und Sicherheitsregeln. Diese Wege sind nicht austauschbar.

Prüfen Sie Bandbreite, Latenz, IP-Adressen, Routing, DNS, Firewall-Regeln und Zertifikate. Der bestehende Standortvernetzungsbeitrag und der Artikel zu festen IP-Adressen helfen bei den Grundlagen.

Wer stellt Rack, Strom und Zugang bereit?

Klären Sie Rackfläche, Leistungsaufnahme, Stromanschlüsse, Zutritt, Liefer- und Wartungsfenster sowie mögliche Remote-Hands-Leistungen des konkreten Rechenzentrums. „Remote Hands“ bezeichnet vor Ort ausgeführte Handgriffe nach Vereinbarung; es ersetzt nicht automatisch Ihre Systemadministration. Dokumentieren Sie, welche Arbeiten Ihr Team, das Rechenzentrum und Netzbetreiber übernehmen. Die Colocation-Produktseite beschreibt ein Angebot, keine pauschale Zusage für jeden Standort.

Projektcheckliste: vom Ist-Zustand zur Abnahme

Ein Umzug braucht Abhängigkeiten und Freigabekriterien. NIST empfiehlt, Wiederherstellungsmaßnahmen nicht nur zu dokumentieren, sondern zu testen. Übertragen Sie dieses Prinzip auf Ihre Backup- und Rückfallplanung.

Tabelle seitlich scrollen, um alle Spalten zu lesen.

Aufgabe

Verantwortlich

Voraussetzung

Abnahme

Abhängigkeiten inventarisieren

Eigene IT / Fachbereiche

Systemliste

Datenflüsse bestätigt

Netz & IP planen

IT / Netzbetreiber

Zielarchitektur

Routen und Dienste getestet

Rack, Strom, Zutritt

Rechenzentrum / IT

Vertrag & Termin

Übergabe dokumentiert

Backup & Transport

Eigene IT / Dienstleister

Wiederherstellungstest

Geräte und Daten verfügbar

Umschaltung

Projektleitung / Fachbereich

Testplan

Kernfunktionen freigegeben

Wie erfolgen Transport, Umschaltung und Rückfall?

Erstellen und prüfen Sie eine aktuelle Datensicherung, dokumentieren Sie Konfigurationen und Kennzeichnungen der Geräte und planen Sie einen fachgerechten Transport. Legen Sie für jede Anwendung Umschaltreihenfolge, DNS-Änderung, erwartete Unterbrechung und Funktionstest fest. Ein Rückfall setzt voraus, dass alter Standort, Datenstand und Adressierung noch nutzbar sind. Wenn das nicht mehr gegeben ist, braucht es einen alternativen Wiederherstellungsweg.

Fiktives Beispiel: Eine Firma verlagert ERP-Server. Vor dem Transport wird die Wiederherstellung der Daten in einer Testumgebung geprüft. Nach der Umschaltung testen Fachbereich und IT Anmeldung, Datenbankzugriff und externe Schnittstellen. Erst dann wird der alte Betrieb beendet.

Häufige Fragen

Reicht ein Internetanschluss im Rechenzentrum? Nicht zwingend; interne Standortdienste und Fernwartung können eigene Wege und Regeln brauchen.

Übernimmt das Rechenzentrum die Administration? Nur wenn dies konkret vereinbart ist.

Muss die IP-Adresse wechseln? Das hängt von Netzmodell und Verträgen ab; planen Sie DNS, Routing und Gegenstellen entsprechend.

Wann kann der alte Standort abgeschaltet werden? Nach dokumentierter Abnahme und geklärtem Rückfall- beziehungsweise Wiederherstellungsweg.

Quellen und Prüfstand

Redaktioneller Prüfstand: 8. Oktober 2026. Anbieterfunktionen, Lizenzen und Vertragsbedingungen bitte für den konkreten Fall aktuell prüfen.

Nächster Schritt

Wenn Serverstandort und Anschlussplanung zusammenhängen, lassen Sie die Verbindungsanforderungen für Ihren Standort prüfen.
